【裝修必看流程圖】從收匙到入伙:完整 25 個裝修步驟與工期規劃指南
第一次裝修不知從何入手?幻想空間公開「裝修全週期流程圖」:從單位收匙、水電改建、木工泥水到去甲醛清潔,完整拆解 25 個施工階段。教您如何科學分配工期並掌控裝修進度,確保夢想家園準時高質交付。立即預約免費度尺諮詢,與空間魔術師定義專業裝修流程。
裝修小知識
幻想空間室內設計







裝修必看流程圖:從收匙到入伙,究竟要做什麼?
面對新單位裝修,許多業主最擔心的就是「進度失控」或「步驟遺漏」。「幻想空間 (Fantasy Space)」 為您梳理了專業裝修的五大階段、共 25 個核心步驟,助您精準掌握工程節奏。

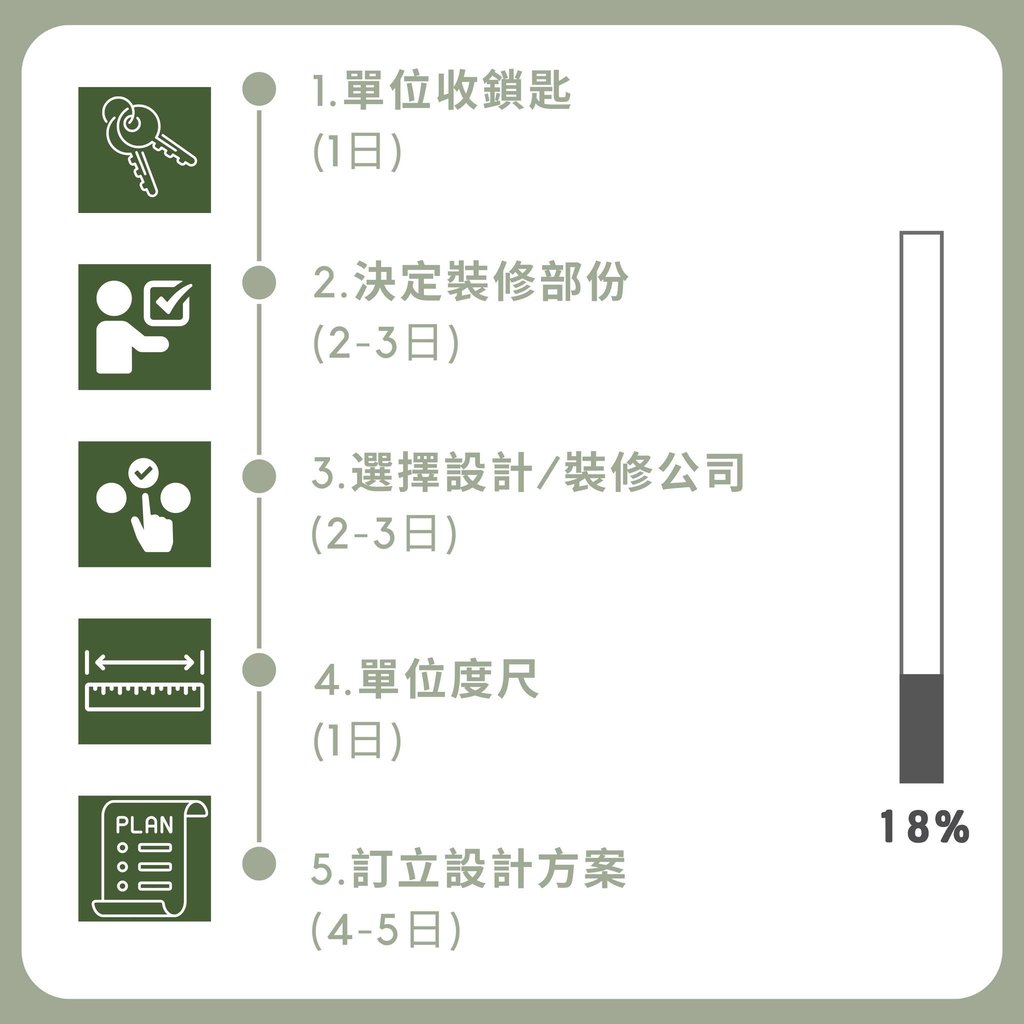

第一階段:前期規劃與基礎 (進度 0% - 18%)
裝修的成敗取決於初期的溝通與精確度:
單位收鎖匙 (1日)。
決定裝修部份 (2-3日)。
選擇設計/裝修公司 (2-3日)。
單位度尺 (1日)。
訂立設計方案 (4-5日)。

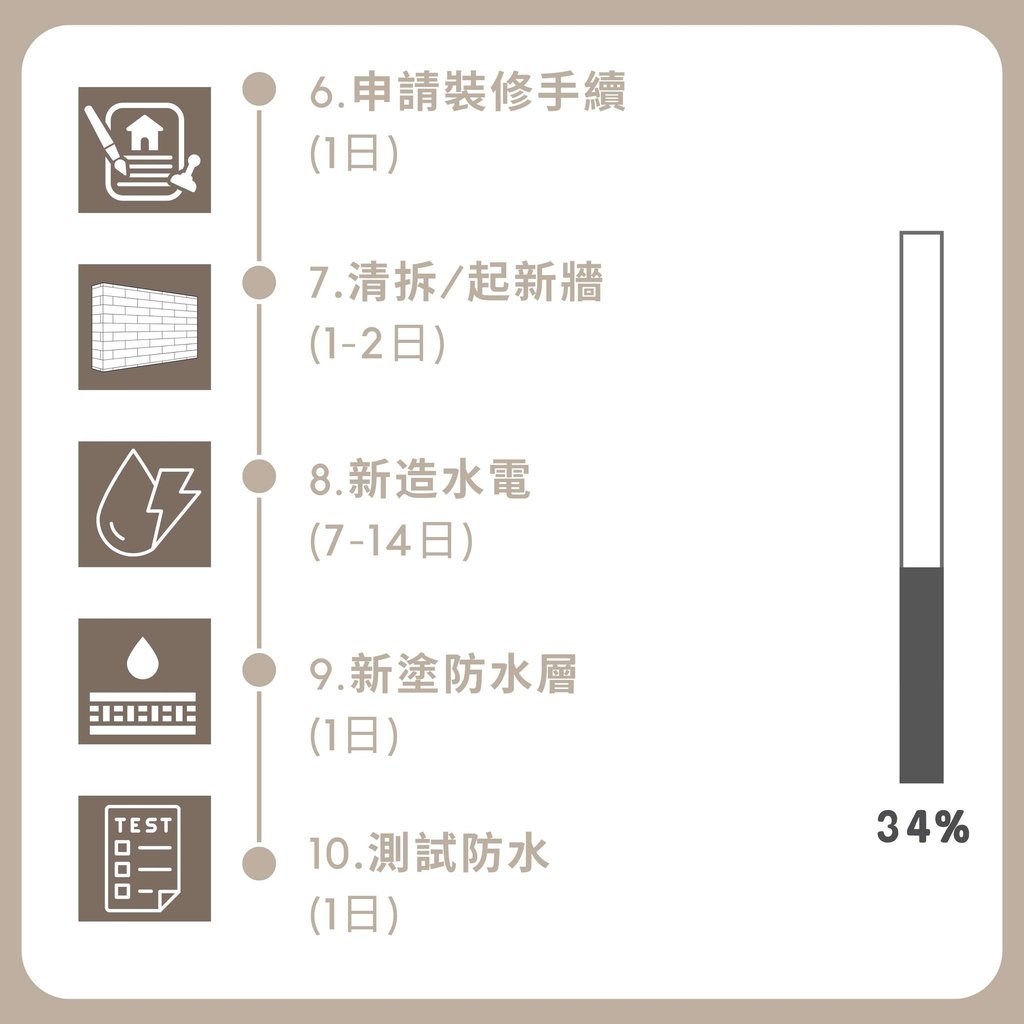

第二階段:隱蔽工程與防水 (進度 18% - 34%)
這是居家安全最關鍵的「骨架」工程:
申請裝修手續 (1日) 並進行 清拆/起新牆 (1-2日)。
新造水電:需時較長 (7-14日),是水電佈局的核心期。
防水施工與測試:新塗防水層 (1日) 後必須進行測試 (1日),確保絕無滲漏。

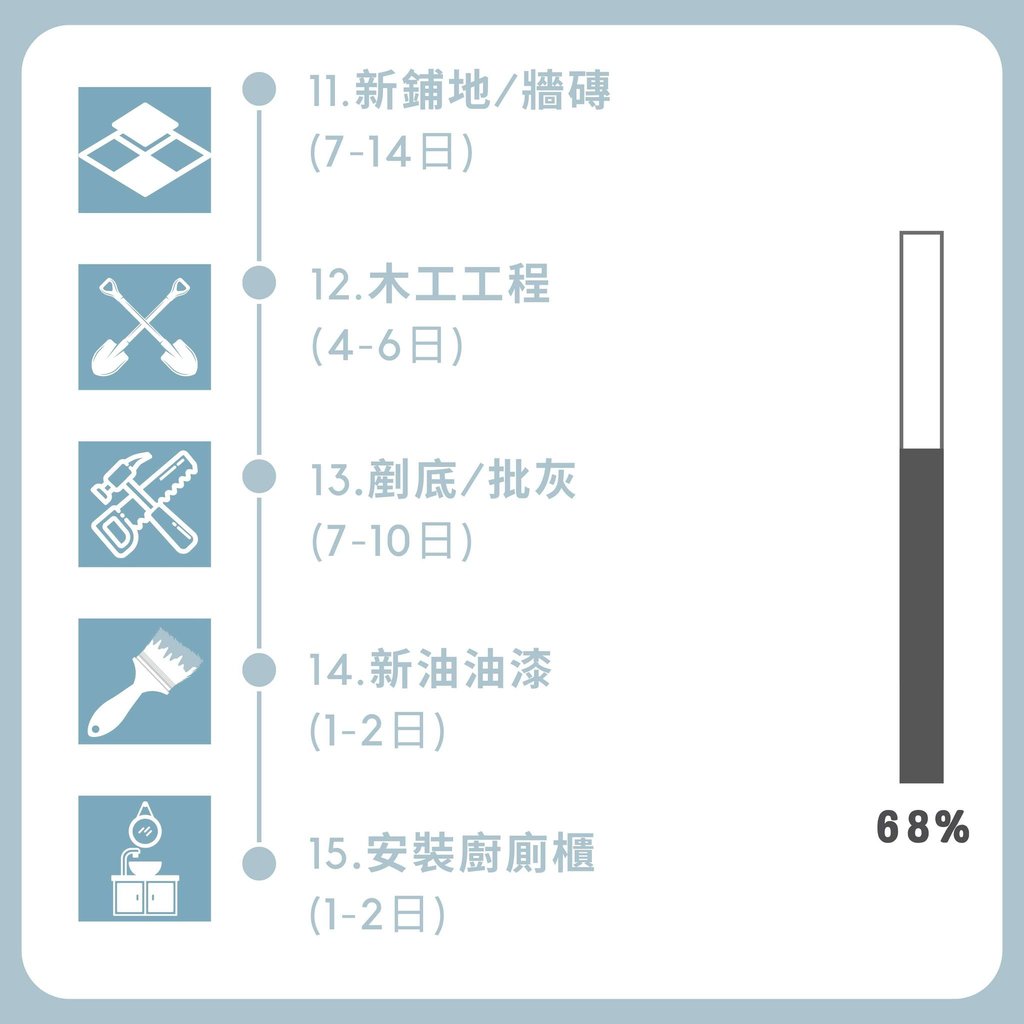

第三階段:泥水木工與硬裝 (進度 34% - 68%)
空間開始具備美感雛形的階段:
新鋪地/牆磚 (7-14日)。
木工工程 (4-6日) 與 剷底/批灰 (7-10日)。
油漆與廚廁安裝:新油油漆 (1-2日) 及安裝廚廁櫃 (1-2日)。

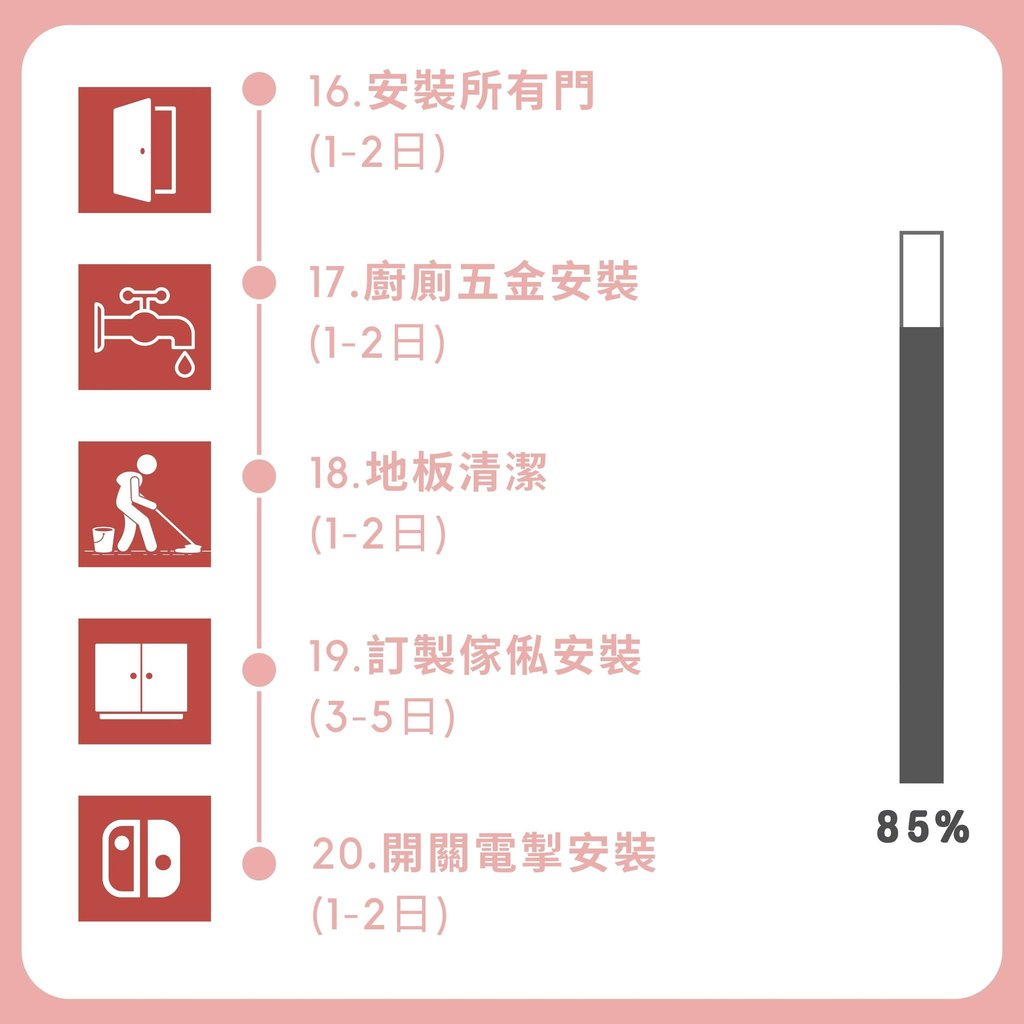

第四階段:細節安裝與定制 (進度 68% - 85%)
進入收尾的高效率期:
五金與門窗:安裝所有門 (1-2日) 與廚房五金安裝 (1-2日)。
地板與傢俬:進行地板清潔 (1-2日) 後,迎來 訂製傢俬安裝 (3-5日) 與開關電掣安裝。

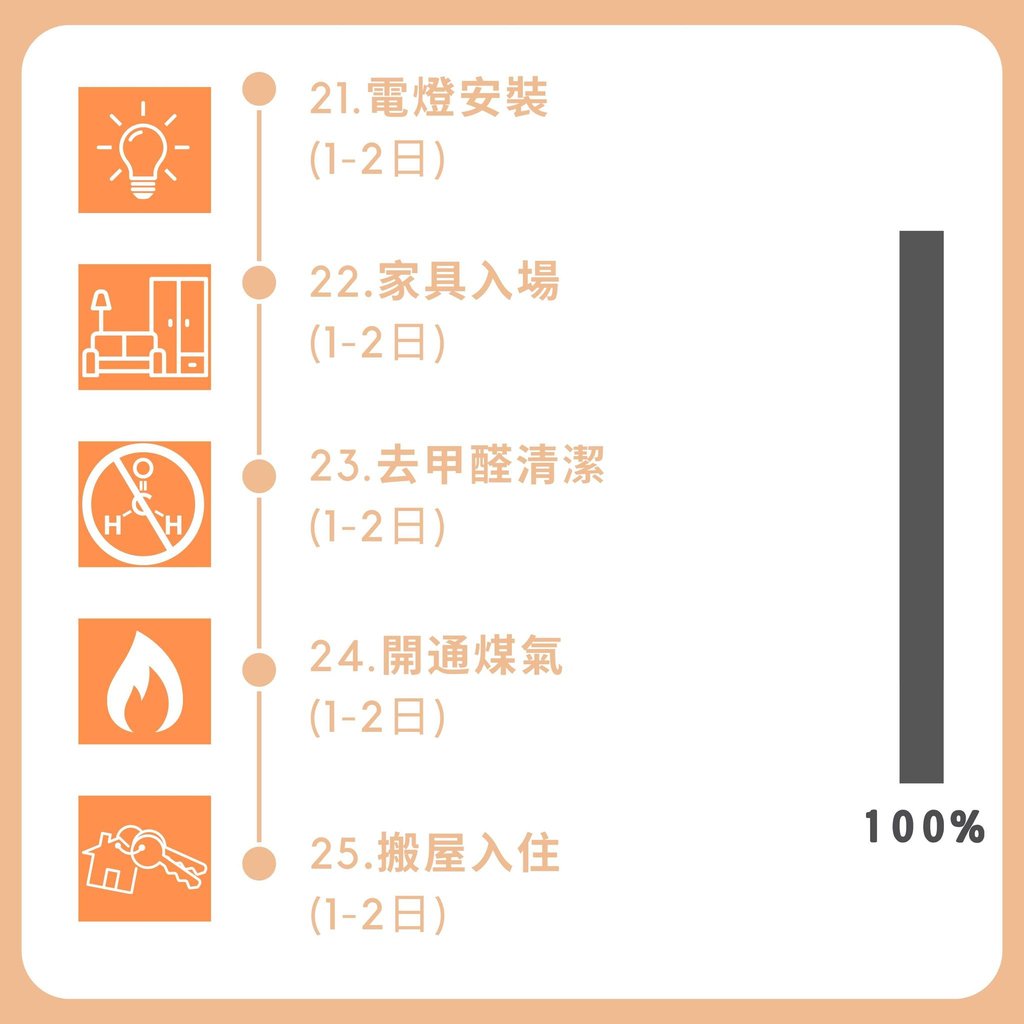

第五階段:完工交付與入伙 (進度 85% - 100%)
確保健康的最後防線:
設備調試:電燈安裝 (1-2日) 與家具登場 (1-2日)。
健康防護:入伙前必做的 去甲醛清潔 (1-2日)。
順利開通:開通煤氣 (1-2日) 並最終 搬屋入住。
